REKLAMAA1-PizzaSANGIOVANNI-01-12----31-12-2019
    ARTYKUŁY IMPREZY FIRMY
    wydrukuj podstronę do DRUKUJ14 listopada 2019, 08:51 komentarzy 82

    (GDDKiA)

    Deklaracji unikano jak ognia, ale nikt ze spotkania nie wyszedł z przekonaniem, że budowa POW zakończy się w terminie. - Czeka nas, nie jeden rok, ale nawet dwa lata opóźnienia - mówił po posiedzeniu specjalnie zwołanej komisji, zrezygnowany burmistrz Ursynowa. Na blisko rok ma zniknąć zawrotka przy Puławskiej, co oznacza korki, a likwidacja bypassów i otwarcie Braci Wagów oraz Lanciego nastąpi dopiero w sierpniu.

    W ursynowskim ratuszu w środę radni zwołali posiedzenie komisji, na które zaproszono przedstawicieli Generalnej Dyrekcji Dróg Krajowych i Autostrad, Astaldi - wykonawcy POW na Ursynowie oraz nadzorcy kontraktu - Egis. Temat? Domniemane opóźnienie budowy obwodnicy.

    Na ostatniej sesji rady dzielnicy burmistrz Robert Kempa ujawnił, że inwestycja „ma rok opóźnienia, albo i więcej”. Powołał się bliżej nieokreślone trzy instytucje.

    - Może nie było to zbyt eleganckie, ale wychodzę z założenia, że mieszkańcy mają prawo do informacji. A dla mnie priorytetem jest budowa parku nad POW - tłumaczył wczoraj Kempa.

    Radni dociskali inżynierów z GDDKiA i Astaldi w sprawie terminu, ale ci wili się piskorz. Mateusz Witczyński, rzecznik wykonawcy, przypominał, że przejęcie terenu budowy nastąpiło dopiero 16 marca 2018 roku, a pierwsze pozwolenie na budowę uzyskano w grudniu 2016 roku. Na samym starcie inwestycja miała więc opóźnienie, choć tego słowa unikano jak ognia.

    Kiedy otwarcie Braci Wagów i Lanciego?

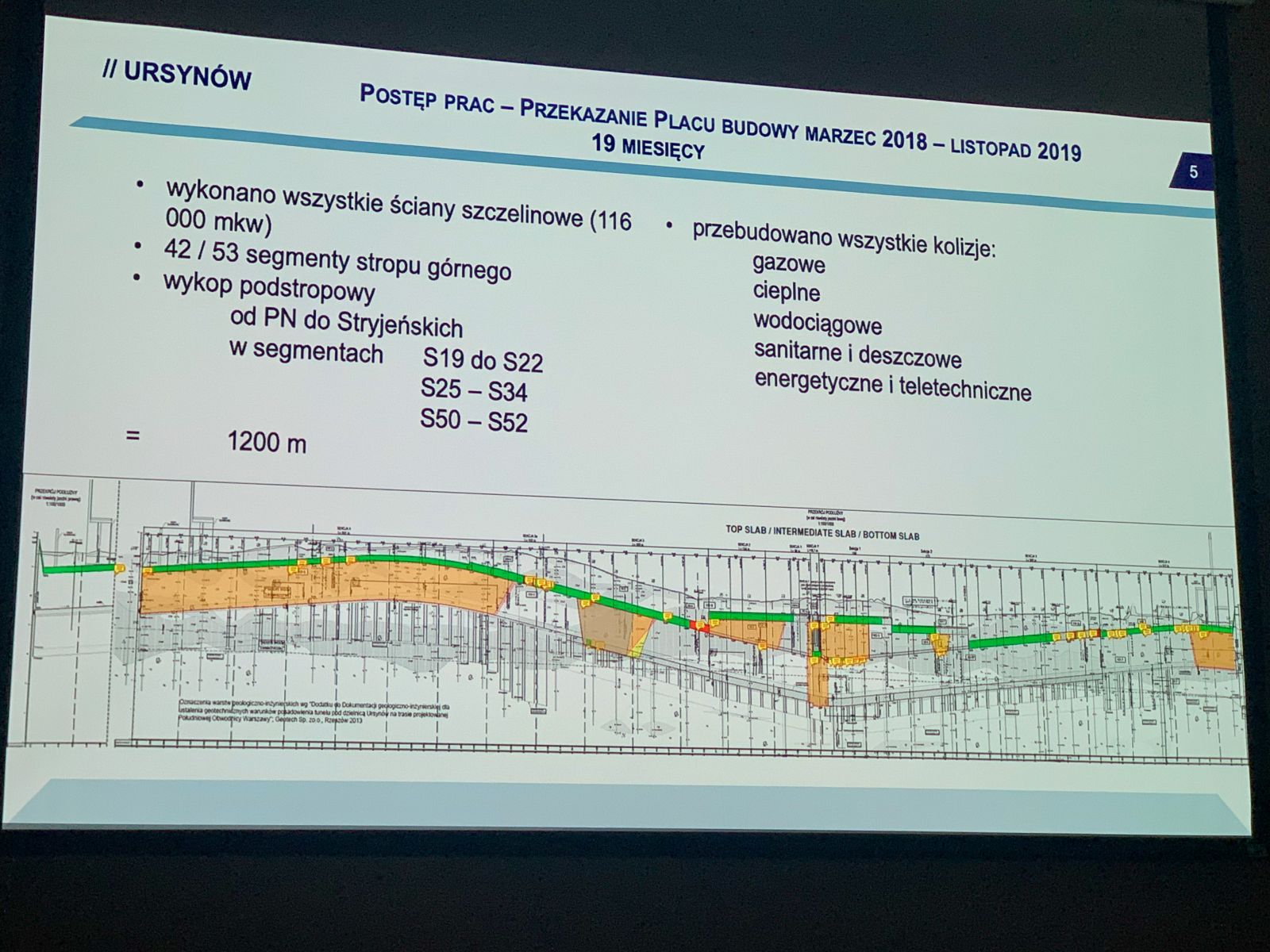

    Astaldi chwaliło się postępami prac: wiaduktem, którym zjedziemy z POW w ulicę Gandhi, wykonaniem do listopada wszystkich ścian szczelinowych, większości stropów oraz usunięciem wszystkich kolizji z instalacjami podziemnymi. Trwa wykopywanie ziemi spod stropu tunelu. Od zachodu budowlańcy doszli z tym do poziomu ul. Stryjeńskich, a od wschodu - rozpoczynają wykopy w kierunku ul. Lanciego.

    - W rejonie ul. Pileckiego są już zasypki, teren przygotowywany jest do odtworzenia. Za al. KEN wykonany jest już strop pośredni (drugi strop w głebokiej części tunelu - dop. redakcja). Przygotowane są nasypy, którymi połączona zostanie ul. Rosoła w kierunku al. Rzeczypospolitej. Widać też obiekty inżynieryjne w tamtym rejonie - dodawał Witczyński.

    Ale są też problemy - przy Braci Wagów oraz Lanciego dużego zaawansowania prac nie widać. - W okolicach ulic poprzecznych prace trwają najdłużej, bo jest tam dużo instalacji do przebudowania - tłumaczyli przedstawiciele wykonawcy, podając przykład rejonu ul. Rosoła, gdzie wykonawca POW przepompowuje ścieki z Kabat, by móc kontynuować swoje prace.

    W maju Astaldi złożyło wniosek o zmianę pozwolenia dotyczącego węzła Ursynów Zachód w rejonie ul. Gandhi. Jak informowaliśmy ma tam powstać dodatkowy zjazd z obwodnicy do centrum handlowego oraz budynek centrum zarządzania tunelem z dodatkowym piętrem. Nie ma jeszcze zgody od wojewody.

    - Dokumentacja jest jeszcze uzupełniana. W czwartek trafi do urzędu wojewódzkiego i myślę, że będziemy już oczekiwali na decyzję - mówiła Iwona Wadecka, kierownik kontraktu z GDDKiA.

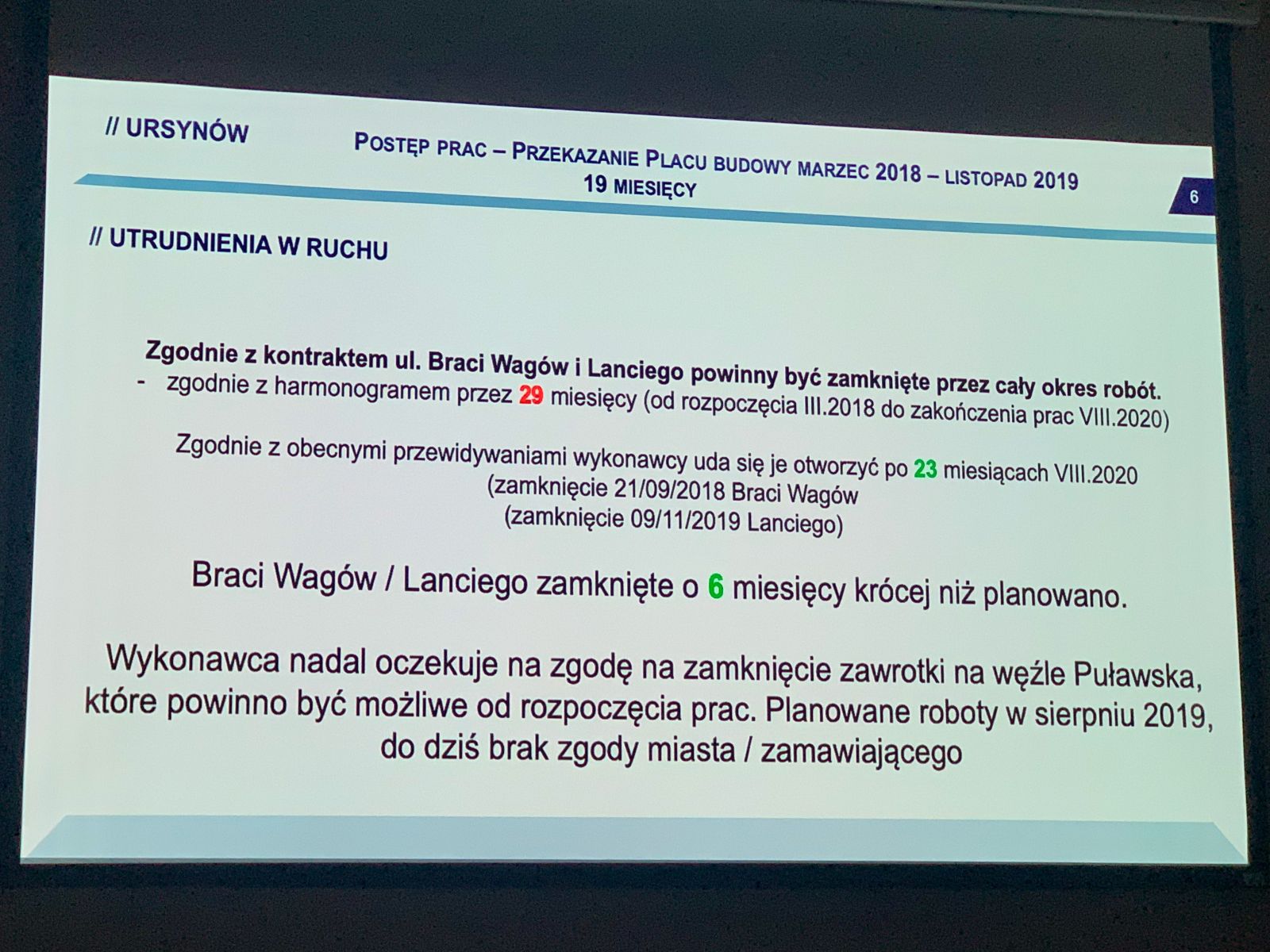

    Padła za to deklaracja co do terminów otwarcia Braci Wagów i Lanciego oraz wyprostowania „bypassów” w alei KEN, ul. Stryjeńskich, Pileckiego oraz Rosoła. Czekają na to ursynowscy kierowcy.

    - Nastąpi to w sierpniu 2020 roku - powiedział Tomasz Mołdysz, dyrektor kontraktu z Astaldi.

    Radni i mieszkańcy wciąż chcieli się dowiedzieć, czy oznacza to przesunięcie terminu zakończenia budowy. Jasnej odpowiedzi wciąż nie było. GDDKiA potwierdziła, że Astaldi złożyło kilkanaście wniosków o zmiany terminów.

    - Na każdej inwestycji wykonawca ma prawo składać takie roszczenia. Nie wiemy jakie będą przesunięcia w czasie i czy roszczenia są zasadne. Jest to w trakcie analizy - mówiła Iwona Wadecka. Drogowcy nie chceli jednak wyjawić, kiedy będą wyniki analiz i idące za nimi decyzje. Powtarzali, że aktualny termin zakończenia prac w kontrakcie to sierpień 2020 roku.

    - Nie będziemy przekazywać żadnych informacji na ten temat. To sprawy między stronami umowy - dodawał pod koniec spotkania Tomasz Mołdysz z Astaldi.

    Znamienne jednak były słowa, które padły w odpowiedzi na pytanie jednego z mieszkańców. Okazuje się, że do zakończenia prac wykonawca potrzebuje uzyskania pozwolenia na użytkowanie tunelu, a to może znacznie wydłużyć terminy.

    - Przypomnę, że w przypadku przegłębienia Wisłostrady o długości 600 metrów (tunel ursynowski ma 2,3 km - dop. redakcja) trwało to (uzyskiwanie pozwolenia - dop. redakcja) rok - mówił Mołdysz.

    Puławska sparaliżowana na długie miesiące?

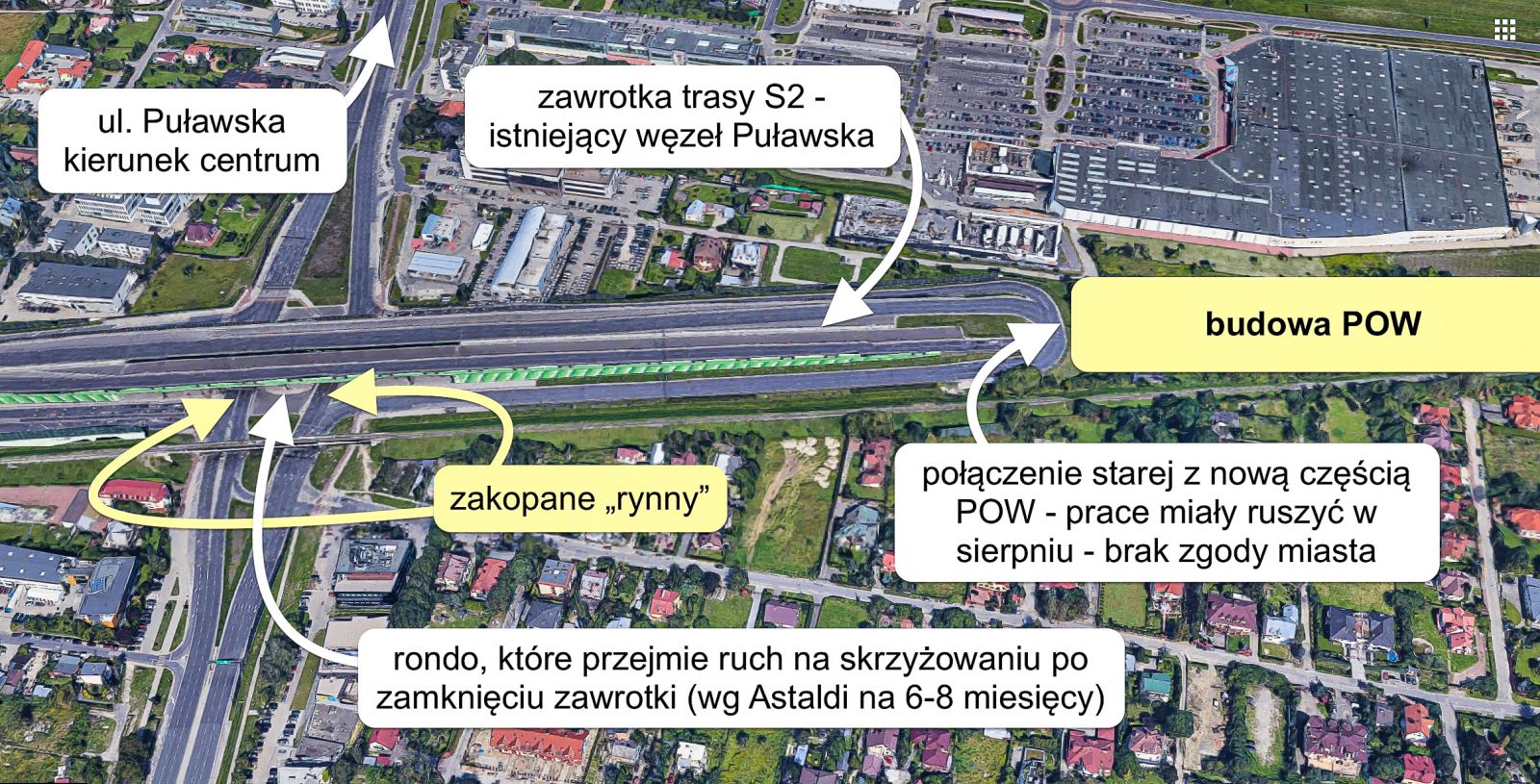

    Sprawą, która rozpaliła emocje radnych i mieszkańców była zawrotka przy ul. Puławskiej. To na niej obecnie kończy się trasa S2. Drogowcy planowali, że już w sierpniu tego roku rozpoczną się prace nad połączeniem nowej i starej częśći POW. Wymaga to zamknięcia zawrotki na blisko rok, bo w grę wchodzi m.in. obniżanie istniejącego wiaduktu z zawrotką. Wszystkie auta z trasy ekspresowej oraz te jadące Puławską spotkałyby się na rondzie pod tą konstrukcją.

    Miasto nie dało na to zgody, obawiając się całkowitego zakorkowania Puławskiej. Burmistrz Ursynowa nie ukrywał swojego przerażenia pomysłem zamknięcia zawrotki na blisko 12 miesięcy (taki jest wniosek do miasta) lub 6-8 miesięcy (czas deklarowany przez Astaldi).

    - Rozwiązanie przedstawione do zaopiniowania przez miasto będzie oznaczać armagedon. Przez wiele miesięcy nie będzie przejezdności ulicy Puławskiej. Z przerażeniem stwierdzam, że kierowcy mogą wybrać wówczas objazd ulicami lokalnymi. A pamiętamy co się działo podczas budowy poprzedniego odcinka POW, mieliśmy rozjechane wszystkie ulice osiedlowe - mówił burmistrz.

    - Stoimy przed rozwiązaniem pata. Jak uruchomić połączenie zawrotki z nowym odcinkiem POW bez zamknięcia zawrotki? Kiedyś miały tu powstać trzy poziomy ulicy. Jesteśmy zakładnikami tego, że tego rozwiązania nie ma - martwił się Tomasz Mołdysz. - To duży problem, będziemy myśleć nad jego rozwiązaniem - dodawała Wadecka z generalnej dyrekcji.

    Ten gordyjski węzeł to wina zaniedbań zarówno miasta, jak i Generalnej Dyrekcji Dróg Krajowych i Autostrad. Obie strony nie dopilnowały, by wrócić do pomysłu puszczenia ruchu w Puławskiej zagłębieniem. Kilka lat temu, podczas budowy odcinka POW w ulicy Puławskiej wykonano dwie rynny w poziomie „-1”, którymi odbywać się miał ruch w kierunku Piaseczno - Centrum i odwrotnie. Na poziomie „0” miało być rondo, a na poziomie „+1” wiadukt obwodnicy.

    Dziś Astaldi nie wykona takiej przebudowy, bo nie wchodzi ona w zakres kontraktu na POW. Z kolei drogowcy musieliby ogłosić przetarg na odkopanie rynien i rzucić na to co najmniej kilka milionów, co stoi pod znakiem zapytania. Pat trwa i niewykluczone, że wpłynie to na terminy realizacji obwodnicy. Jak mówił wczoraj burmistrz GDDKiA nie jest związane z negatywną opinią miasta, ale inwestor POW nie zadeklarował jednoznacznie co planuje. Do tematu powrócimy w szczegółach, gdy uzyskamy precyzyjne odpowiedzi z Biura Polityki Mobilności i Transportu w urzędzie m. st. Warszawy.

    Całe, blisko czterogodzinne posiedzenie komisji z udziałem mieszkańców najlepiej chyba podsumował Antoni Pomianowski, radny Inicjatywy Mieszkańców Ursynowa.

    - Odpowiedzi są enigmatyczne. Zrozumiałem z tego, że wszyscy przyznali, że opóźnienie będzie, ale nie można tego powiedzieć oficjalnie. Szczerze mówiąc, po tym co usłyszałem, byłbym w szoku, gdyby tego opóźnienia nie było - mówił radny.

    W równie minorowym nastroju był po komisji burmistrz Kempa. - Po tych wszystkich wypowiedziach nie mam żadnych wątpliwości, że opóźnienie będzie. Obawiam się, że dłuższe niż mówiłem - nawet 2 lata! Apeluję do GDDKiA, by jak najszybciej rozpatrzyła wnioski Astaldi i podała realny termin zakończenia prac, po to by Zarząd Zieleni m.st. Warszawy mógł wynegocjować warunki umowy na roboty przygotowawcze pod park nad POW - powiedział nam szef zarządu dzielnicy.

    Przypomnijmy, miasto chciałoby, aby Astaldi nie przywracało trawnika wzdłuż Płaskowickiej, ale częściowo przygotowało teren pod budowę obiecywanego parku linearnego. Brakuje porozumienia, bo miasto przez blisko rok w ogóle nie zajmowało się tematem.
